Hoàn thành dự án Nâng công suất trạm biến áp 110kV Tam Thăng

2022-12-24 20:33:37 - 1778 views

Trạm biến áp 110kV Tam Thăng được xây dựng trên địa bàn thành phố Tam kỳ, tỉnh Quảng Nam, đóng điện lần đầu và đưa vào vận hành từ tháng 8/2017 với quy mô công suất 01 MBA 110kV 40MVA.

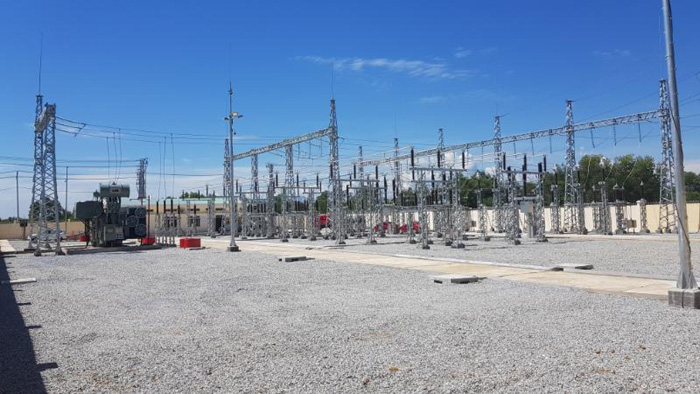

TBA 110kV Tam Thăng giai đoạn mới đóng điện.

Theo thời gian, nhu cầu phụ tải ngày càng tăng cao và có nguy cơ gây quá tải cho TBA 110kV Tam Thăng. Để đảm bảo điện năng ổn định cho sinh hoạt và phát triển kinh tế - xã hội của khu vực thì phương án tối ưu nhất là nâng công suất của trạm biến áp này càng sớm càng tốt.

Theo tính toán, cần lắp đặt mới 01 máy biến áp 110/22kV T2 - 63MVA để nâng công suất trạm biến áp 110kV Tam Thăng từ (1x40) MVA thành (40+63) MVA đồng thời lắp đặt mới các thiết bị đóng cắt, thiết bị điều khiển bảo vệ ngăn máy biến áp 110kV T2 này đảm bảo đáp ứng các yêu cầu kỹ thuật để vận hành an toàn và tin cậy.

Với kinh nghiệm và năng lực đã được khẳng định qua hàng ngàn các dự án, công trình điện trên khắp mọi miền đất nước cũng như nước ngoài, Công ty VEngy đã vinh dự được Chủ đầu tư tin tưởng lựa chọn là nhà thầu cung cấp toàn bộ vật tư thiết bị điện nhất thứ, nhị thứ và lắp đặt các thiết bị nhị thứ cho dự án này. Cụ thể các công việc mà VEngy đã hoàn thành trong dự án Nâng công suất trạm biến áp 110kV Tam Thăng bao gồm:

- Cung cấp toàn bộ các thiết bị nhất thứ 110kV (máy cắt, dao cách ly, máy biến dòng, chống sét van);

- Cung cấp, lắp đặt toàn bộ các tủ điều khiển bảo vệ 110kV;

- Cung cấp toàn bộ cáp lực 24kV 500mm2 kèm đầu cáp;

- Cung cấp toàn bộ cáp điều khiển và thực hiện đấu nối;

- Cung cấp, cài đặt, kết nối và nghiệm thu hệ thống đo xa;

- Cài đặt, cấu hình toàn bộ các rơ le cung cấp và kết nối Bay Switch cấp mới với hệ thống Scada hiện hữu.

VEngy cung cấp, lắp đặt các tủ điều khiển bảo vệ 110kV: Tủ điều khiển, bảo vệ ngăn MBA T2 và Tủ bảo vệ so lệch thanh cái F87B tại TBA 110kV Tam Thăng.

Các kỹ sư, công nhân tiến hành công tác xây lắp các thiết bị nhất thứ tại TBA 110kV Tam Thăng.

Trải qua hơn một tuần thi công, các kỹ sư VEngy đã hoàn thành toàn bộ các hạng mục yêu cầu về kỹ thuật, đóng điện thành công và an toàn máy biến áp T2 vào đêm 22/12/2022, đưa dự án Nâng công suất trạm biến áp 110kV Tam Thăng về đích đúng tiến độ đề ra.

Đội công tác của VEngy có mặt tại TBA 110kV Tam Thăng tham gia công tác đóng điện MBA T2.

MBA T2 TBA 110kV Tam Thăng được đóng điện thành công.

Dự án hoàn thành giúp chống quá tải cho trạm biến áp 110kV Tam Thăng và các trạm biến khác trong khu vực, tăng cường liên kết lưới, nâng cao độ ổn định và tin cậy cung cấp điện, đáp ứng nhu cầu phát triển phụ tải cho khu công nghiệp Tam Thăng, thành phố Tam Kỳ nói riêng và tỉnh Quảng Nam nói chung.

Nội dung: Xuân Trang

Ảnh: Đội công tác
