Đóng điện thành công và an toàn trạm biến áp 110kV Công viên Thủ Lệ

2022-12-23 19:47:19 - 1726 views

Vào lúc 22 giờ 22 phút, ngày 23 tháng 12 năm 2022, sau khi hoàn thành công tác thí nghiệm hiệu chỉnh, Công ty Cổ phần Thương mại và Kỹ thuật Năng lượng Việt Nam (VEngy) dưới sự chủ trì của Chủ đầu tư đã cùng với Tổng thầu và các đơn vị liên quan đóng điện thành công và an toàn trạm biến áp 110kV Công viên Thủ Lệ thuộc Phường Ngọc Khánh, Quận Ba Đình, Thành phố Hà Nội. Dự án khi đi vào vận hành góp phần nâng cao khả năng cung cấp điện an toàn, tin cậy cho Quận Ba Đình và các khu vực lân cận, đặc biệt trong bối cảnh nhu cầu sử dụng điện năng được dự báo sẽ tăng cao trong các dịp lễ hội quan trọng diễn ra cuối năm như Noel, Tết dương lịch, Tết Cổ truyền, …

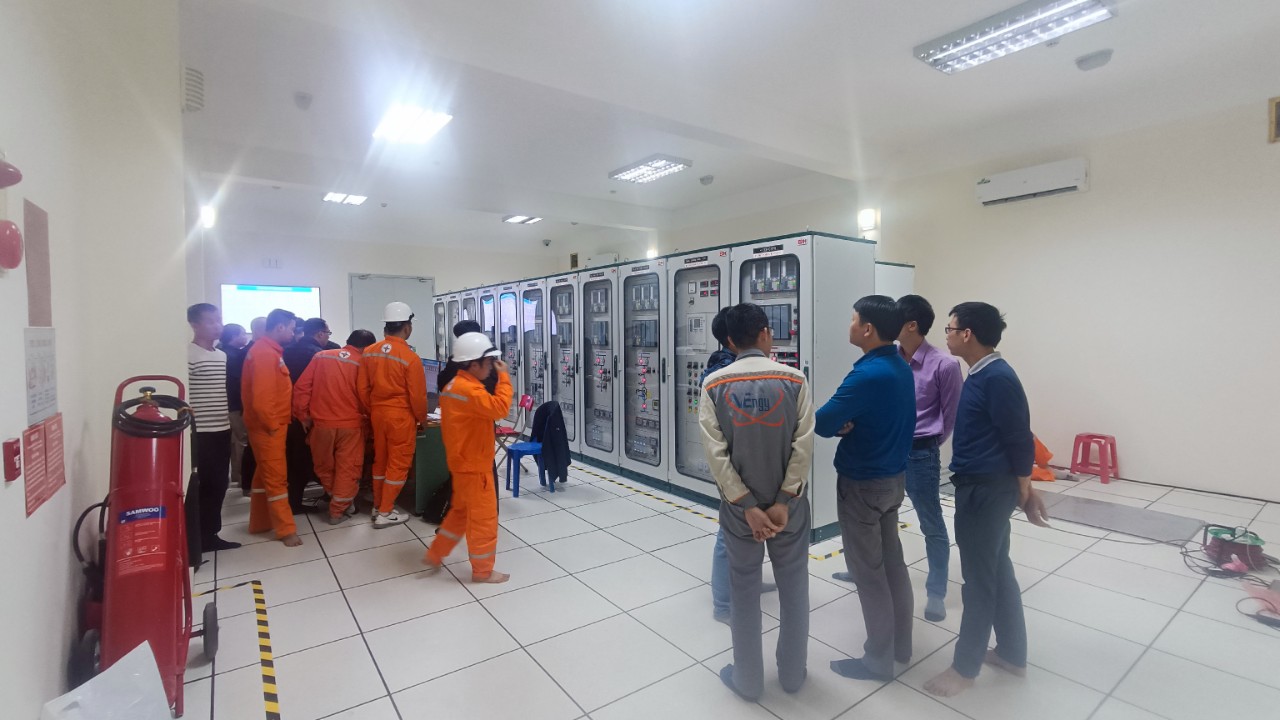

VEngy có mặt tại phòng điều khiển trung tâm TBA 110kV Công viên Thủ Lệ phục vụ công tác đóng điện.

Trạm biến áp 110kV Công viên Thủ Lệ sử dụng các thiết bị đóng cắt hợp bộ GIS đặt trong nhà, các máy biến áp 110kV đặt ngoài trời.

Phía 110kV được thiết kế theo sơ đồ hệ thống 2 thanh cái có máy cắt liên lạc gồm 06 module ngăn lộ GIS (03 module ngăn máy biến áp T1, T2, T3 3x63MVA; 04 module ngăn đường dây đi TBA 220kV Tây Hồ E1.40 và TBA 110kV Nghĩa Đô E1.9, 01 module ngăn liên lạc, 01 module biến điện áp thanh cái).

Phía 22kV sử dụng sơ đồ 1 thanh cái có phân đoạn bằng máy cắt. Trang bị 55 ngăn hợp bộ GIS 22kV (03 ngăn máy cắt tổng, 03 ngăn đo lường, 36 ngăn máy cắt xuất tuyến, 02 ngăn máy cắt phân đoạn, 02 ngăn dao cắm, 03 ngăn máy cắt tụ bù và 02 ngăn tự dùng).

Trong dự án này, được sự tin tưởng của Chủ đầu tư và Tổng thầu, VEngy đã thực hiện công tác thí nghiệm hiệu chỉnh toàn bộ các thiết bị nhất thứ, nhị thứ phía 110kV, 22kV và hệ thống tự dùng của trạm. Đồng thời, VEngy cũng là đơn vị thực hiện đo thông số và thí nghiệm toàn bộ các tuyến cáp ngầm 110kV từ TBA 220kV Tây Hồ E1.40 đến TBA 110kV Công viên Thủ Lệ bằng phương pháp thử nghiệm điện áp xoay chiều tăng cao tần số cộng hưởng kết hợp đo phóng điện cục bộ (PD).

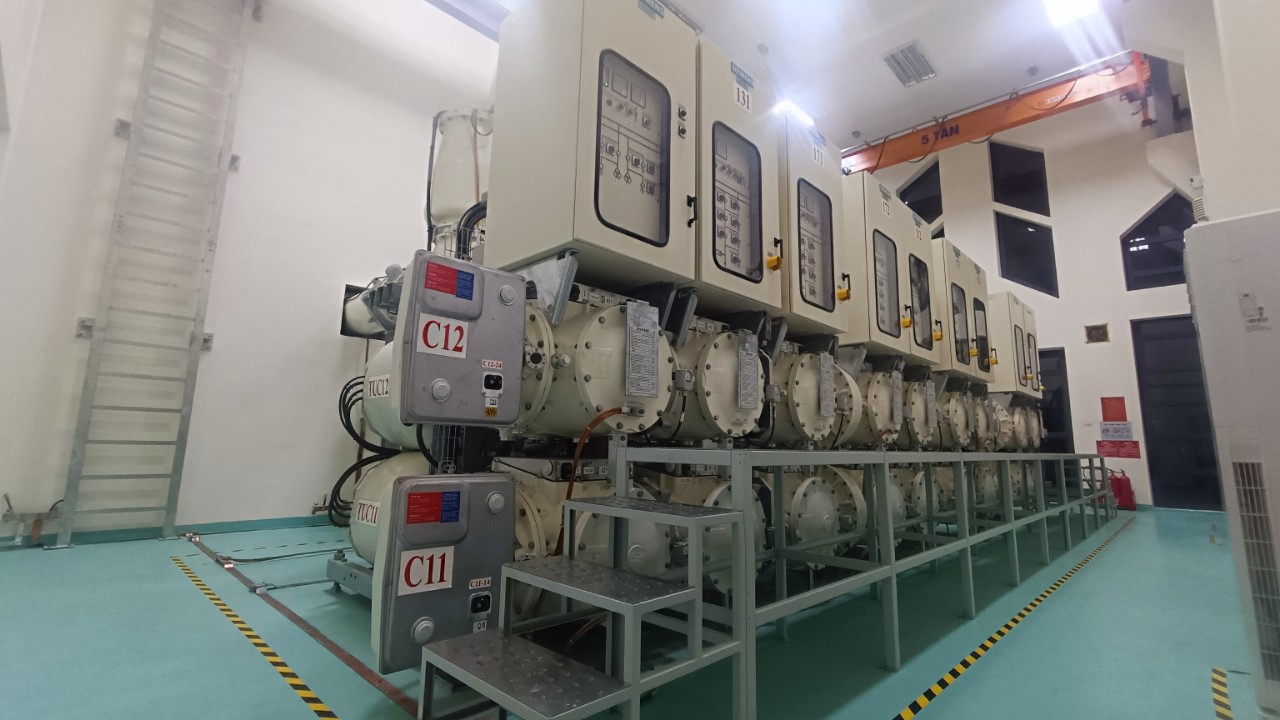

VEngy thí nghiệm hiệu chỉnh toàn bộ các thiết bị hợp bộ đóng cắt GIS 110kV tại TBA Công viên Thủ Lệ.

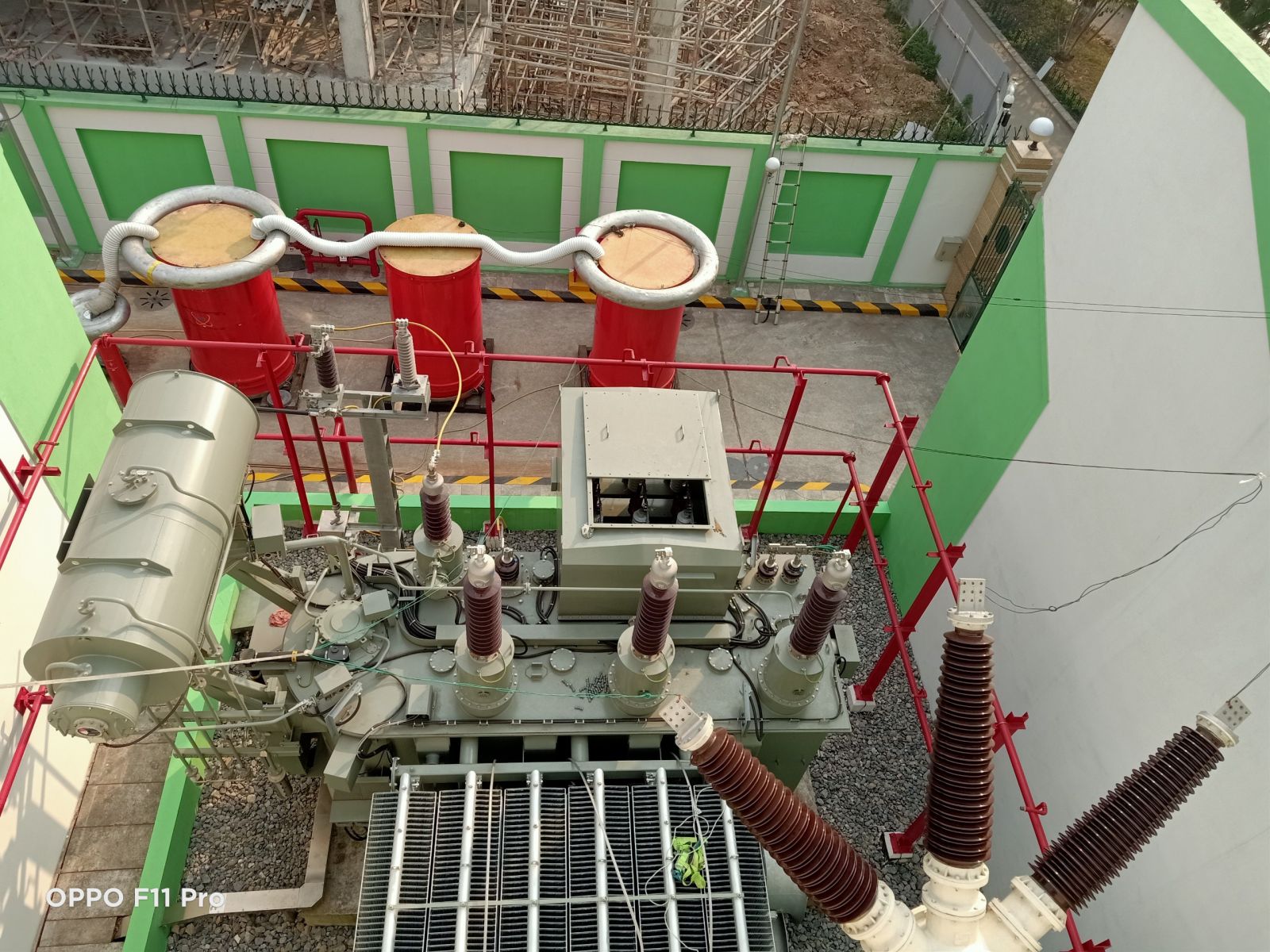

VEngy thí nghiệm hiệu chỉnh toàn bộ các máy biến áp 110kV tại TBA Công viên Thủ Lệ.

VEngy thí nghiệm hiệu chỉnh toàn bộ các thiết bị hợp bộ đóng cắt 22kV tại TBA Công viên Thủ Lệ.

VEngy thí nghiệm toàn bộ các tuyến cáp ngầm 110kV và hệ thống GIS 110kV tại TBA Công viên Thủ Lệ bằng phương pháp thử nghiệm điện áp xoay chiều tăng cao tần số cộng hưởng kết hợp đo phóng điện cục bộ (PD).

Càng về cuối năm, các dự án, công trình điện càng yêu cầu cao hơn về tiến độ đóng điện nhằm đáp ứng nhu cầu phụ tải tăng cao trong dịp Tết đến Xuân về. Do đó, áp lực công việc dành cho các cán bộ, kỹ sư là không hề nhỏ. Tuy nhiên, bằng năng lực và kinh nghiệm đã được khẳng định qua rất nhiều các dự án, công trình điện cùng với đó là những sự động viên, khích lệ kịp thời của Ban lãnh đạo công ty, các cán bộ, kỹ sư VEngy trên mọi miền Tổ quốc cũng như ở nước ngoài đã, đang và sẽ tiếp tục cố gắng, nỗ lực hết sức hoàn thành các kế hoạch nhiệm vụ đã đề ra, đảm bảo các công trình, dự án được đóng điện thành công và vận hành an toàn.

Nội dung: Xuân Trang

Ảnh: Đội công tác
